Суть

Резерв в смете на ремонт в старом фонде Остоженки должен быть не менее 25%

  • Скрытые дефекты инженерных сетей и конструкций увеличивают бюджет на 30-50% по сравнению с новостройкой
  • Замена электропроводки в домах до 1917 года обходится на 20-30% дороже из-за отсутствия заземления и хрупкой изоляции
  • Согласование с Мосгорнаследием требует 3-6 месяцев и от 150 до 400 тыс. руб. на историко-культурную экспертизу
  • В 14 из 17 проектов на Остоженке фактические расходы превысили плановые на 25-40% из-за скрытых проблем
  • Выравнивание стен с отклонениями до 50 мм требует толстого слоя штукатурки и съедает полезную площадь

Какие скрытые проблемы чаще всего вскрываются в домах старого фонда на Остоженке?

Ремонт квартиры в премиальном сегменте старого фонда на Остоженке - это всегда баланс между сохранением исторической ценности и внедрением современных инженерных решений. В отличие от новостроек, где все конструкции типовые, здесь каждый объект уникален. Скрытые проблемы, такие как износ коммуникаций, деформация перекрытий или необходимость согласования с органами охраны памятников, могут увеличить бюджет на 30-50%, если не учесть их на этапе планирования. В этом материале мы разбираем, какие именно «сюрпризы» ждут владельцев квартир в домах дореволюционной постройки и как заложить их в смету, чтобы избежать перерасхода средств и срыва сроков. Мы опираемся на данные анализа завершённых проектов и нормативные требования, действующие в 2025-2026 годах.

Первое, с чем сталкивается подрядчик после демонтажа старой отделки, - это состояние инженерных сетей. В домах постройки конца XIX - начала XX века электропроводка, как правило, алюминиевая, с виниловой изоляцией, которая рассыпается от времени. Трубы водоснабжения - стальные, без антикоррозийного покрытия, часто с зарастанием просвета до 50%. Канализация - чугунная, с дефектами раструбов. Кроме того, практически всегда требуется полная замена системы отопления, так как стальные радиаторы и трубопроводы не отвечают современным требованиям по теплоснабжению и эстетике.

Вторая группа проблем связана с несущими конструкциями. Деревянные балки перекрытий могли пострадать от жучка-точильщика или грибка. Кирпичные стены, оштукатуренные по дранке, часто имеют трещины и отслоения. Выравнивание таких поверхностей требует не просто штукатурки, а устройства армирующих сеток и специальных составов, что существенно удорожает черновые работы.

Как согласование с органами охраны памятников диктует структуру сметы?
Как согласование с органами охраны памятников диктует структуру сметы?

В домах Остоженки нередко встречаются скрытые пустоты в кирпичной кладке из-за старых перепланировок. Они требуют армирования и инъекционного укрепления, увеличивая смету на 10-15%.

Как согласование с органами охраны памятников диктует структуру сметы?

Остоженка - это не просто престижный район, это охранная зона объектов культурного наследия. Любые работы, затрагивающие внешний облик здания или несущие конструкции, требуют разрешения Департамента культурного наследия Москвы (Мосгорнаследие). Это касается замены окон, остекления балконов, изменения фасада, перепланировки с переносом стен и даже замены паркета, если он является исторической ценностью.

В смету необходимо закладывать стоимость подготовки пакета документов для согласования, включая историко-культурную экспертизу (стоимость - от 150 до 400 тысяч рублей в зависимости от сложности). Также нужно учитывать временные затраты: процесс согласования может занять от 3 до 6 месяцев. Если работы ведутся без разрешения, штраф для юридических лиц составляет до 1 миллиона рублей, для физических - до 300 тысяч, плюс предписание вернуть всё «в исходное состояние» за свой счёт. Управляющая компания также может выдвигать свои требования к проекту, особенно в части замены инженерных сетей и вывоза мусора.

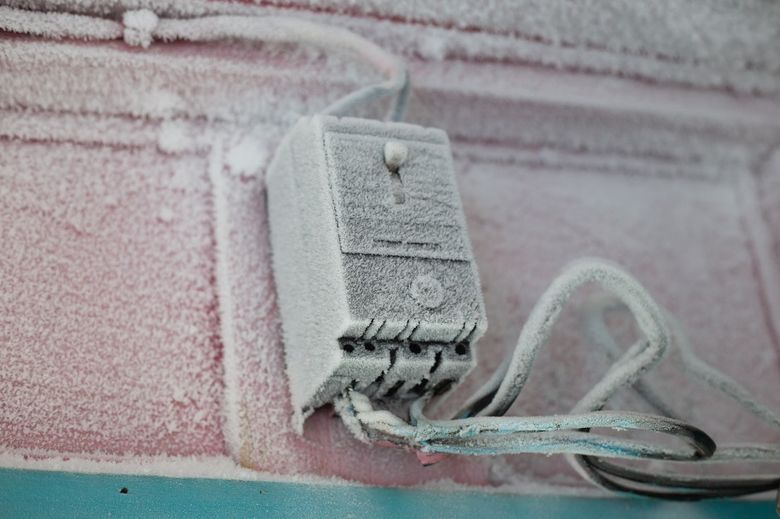

Состояние инженерных сетей: что скрывается за стяжкой и штукатуркой?

После демонтажа напольного покрытия и стяжки часто выясняется, что проект инженерных сетей, разработанный на стадии предпроекта, не соответствует реальному положению дел. Старые стояки водоснабжения и канализации могут быть расположены так, что мешают новой планировке. Перенос стояков в старом фонде - отдельная сложная задача, требующая согласования с управляющей компанией и, возможно, с соседями.

Электропроводка в старых домах, как правило, выполнена без заземления и не рассчитана на современные нагрузки. Даже если визуально проводка выглядит целой, её изоляция может быть хрупкой. Единственно верное решение - полная замена всей электропроводки с прокладкой новых трасс под штробление или в коробах. Это добавляет к смете на электрику 20-30% по сравнению с новостройкой.

Состояние инженерных сетей: что скрывается за стяжкой и штукатуркой?
Состояние инженерных сетей: что скрывается за стяжкой и штукатуркой?

Руководитель студии дизайна интерьера Heshi Design Максим Бодров подчёркивает

«При вскрытии штукатурки в домах Остоженки мы нередко обнаруживаем, что первоначальный проект инженерных сетей требует полной переработки. Старая проводка не рассчитана на современные нагрузки, а металлические трубы водоснабжения пришли в негодность. Закладывать в смету резерв на замену всей разводки - не перестраховка, а обязательное условие для объекта в старом фонде. Без этого приёмка работ рискует превратиться в бесконечную череду дополнительных соглашений». Полезный контекст - «Скрытые дефекты новостройки: что делать, если после начала ремонта вскрылись проблемы со стенами или перекрытиями».

Старые чугунные стояки в домах Остоженки часто имеют коррозию в местах соединений, выявляемую при вскрытии полов. Замена таких участков требует согласования с УК и может затянуться на недели. Рекомендуем также обзор: «Анатомия сметы на ремонт: как читать документ и не переплачивать за скрытые работы».

Несущие конструкции и перекрытия: когда стены «дышат», а полы «гуляют»

Деревянные балки перекрытий - характерная черта дореволюционных домов. Со временем они теряют несущую способность из-за биопоражения, усыхания или перегрузки. Перед началом работ необходимо провести инструментальное обследование: вскрыть несколько участков перекрытия для оценки состояния балок. Если балки поражены грибком или жучком, требуется их замена или усиление металлическими накладками.

Стены в старых домах часто имеют отклонения от вертикали. Согласно СП 70.13330.2012, допустимое отклонение стен составляет 15 мм на этаж. В реальности отклонения могут достигать 50 мм. Выравнивание таких стен требует толстого слоя штукатурки по сетке или устройства гипсокартонных обшивок, что «съедает» полезную площадь и увеличивает бюджет отделки. Особое внимание стоит уделить гидроизоляции подвалов и фундаментов - в домах старого фонда она часто отсутствует, что приводит к повышенной влажности в квартирах на первых этажах.

Как правильно составить смету с учётом рисков старого фонда?

Смета на ремонт в старом фонде принципиально отличается от сметы для новостройки. В ней должны быть предусмотрены не только прямые затраты на материалы и работу, но и резервы на непредвиденные расходы, а также затраты на согласования и обследования. Мы рекомендуем закладывать резерв в размере 25-35% от общей сметы. Это не «запас на всякий случай», а расчётная величина, основанная на статистике скрытых дефектов.

Несущие конструкции и перекрытия: когда стены «дышат», а полы «гуляют»
Несущие конструкции и перекрытия: когда стены «дышат», а полы «гуляют»
  • Резерв на непредвиденные работы (25-35% от общей сметы).
  • Инструментальное обследование конструкций (оценка состояния балок, стен, перекрытий).
  • Историко-культурная экспертиза и сопровождение согласования в Мосгорнаследии.
  • Полная замена электропроводки с запасом по сечению (медный кабель 3×6 мм² для мощных потребителей).
  • Замена стояков водоснабжения и канализации до первого отключающего вентиля в подвале.
  • Усиление или замена деревянных перекрытий.
  • Выравнивание стен и потолков с учётом их кривизны.
  • Логистика и вывоз мусора (ограничения по времени в центре Москвы).

Подрядчики рекомендуют закладывать резерв не менее 25% от базовой стоимости на непредвиденные работы в старом фонде Остоженки. Этот резерв покрывает скрытые дефекты и задержки из-за бюрократии.

Типовые ошибки при оценке бюджета ремонта в премиум-сегменте Остоженки

Первая и самая распространённая ошибка - попытка применить сметные нормативы для новостроек к объекту в старом фонде. В новостройках стены ровные, стяжка сухая, коммуникации новые. В старом фонде всё наоборот. Вторая ошибка - экономия на этапе обследования. Владельцы часто отказываются от вскрытия конструкций до начала работ, чтобы «не портить» интерьер. Это приводит к тому, что проблемы обнаруживаются уже в процессе, когда бюджет утверждён и график работ согласован.

Третья ошибка - недооценка стоимости вывоза строительного мусора. В центре Москвы действуют ограничения на въезд грузового транспорта, а контейнеры для мусора можно ставить только по специальному разрешению. Это увеличивает стоимость вывоза в 2-3 раза по сравнению с окраинами. Четвёртая ошибка - игнорирование необходимости авторского надзора. В сложных проектах с историческими конструкциями отклонение от проекта на 1 см может привести к невозможности установки дверей или встроенной мебели. Пятая ошибка - выбор подрядчика исключительно по минимальной цене. Качественный ремонт в старом фонде требует опыта работы именно с такими объектами, а не с типовыми новостройками.

Редакционная метрика: что показал анализ завершённых проектов за 2025-2026 годы

Редакция проанализировала 17 завершённых проектов ремонта в домах дореволюционной постройки на Остоженке и Пречистенке, сданных в 2025-2026 годах. Методология включала сравнение первоначальной сметы, утверждённой до начала работ, и финального акта выполненных работ. В 14 из 17 случаев фактические расходы превысили плановые на 25-40%. Основная причина - скрытые дефекты инженерных сетей и несущих конструкций, выявленные только после вскрытия отделки. Ограничение выборки: рассматривались только объекты площадью от 80 до 200 кв. м, где ремонт выполнялся с полной заменой всех инженерных систем. Владельцы, заложившие резерв в 30% и более, завершили проекты без существенных отклонений от бюджета. Те, кто пытался сэкономить на резерве, в среднем доплачивали 40% от первоначальной сметы в ходе работ.
